BIM工程技研
工程實務:最傳統且純熟的施工工法 -RC鋼筋混凝土
2021-12-13 | 興富發集團
我們常聽到的 RC結構,全名為 Reinforced Concrete 鋼筋混凝土。係以鋼筋加上混凝土興建,也是我們在台灣過往最常用的結構。
A、地下室結構體分區規劃
本案"夢幻誠" 總建坪達55,184.3坪,總戶數1,674戶,本案為地下3層,地上20層之建築物,採用傳統RC順打工法,因工區廣大及工進需要,規劃分三大區施工,第一區範圍涵蓋A、B棟,第二區範圍涵蓋C、D棟,第三區範圍涵蓋E、F、G棟,每區由專責副主
任帶領,以利協調廠商及控制現場品質。A、B棟為20樓高,工期最長,C、D、F、G為19樓次高,E棟17樓,工期最短,故土方挖掘順序由第一區優先,次之第二區,第三區為最後及收尾,結構體施作也是如此,調整後讓各區的工期差約為各1個月。而受制於現在大環境缺工問題,經過層峰長官協調將A、G棟為一個模板承包商,B、C棟為一個,D、F棟為一個,E棟為一個,利用結構體時間差,讓工班能持續施作不間斷,並讓廠商有緩衝時間去尋找工班來施作地上層各棟結構體。

B、地下室結構體分區界面施作
在地下室每層樓板結構體施作時,結構體分區界線依樓層退縮,讓現場樓板開口高度維持在一個樓層高,並在開口邊緣設置安全護欄,降低危害風險及高度恐懼感,另外可以讓模板在施作遮斷時,提供一個堅固的地面,提升安全性及工作性。

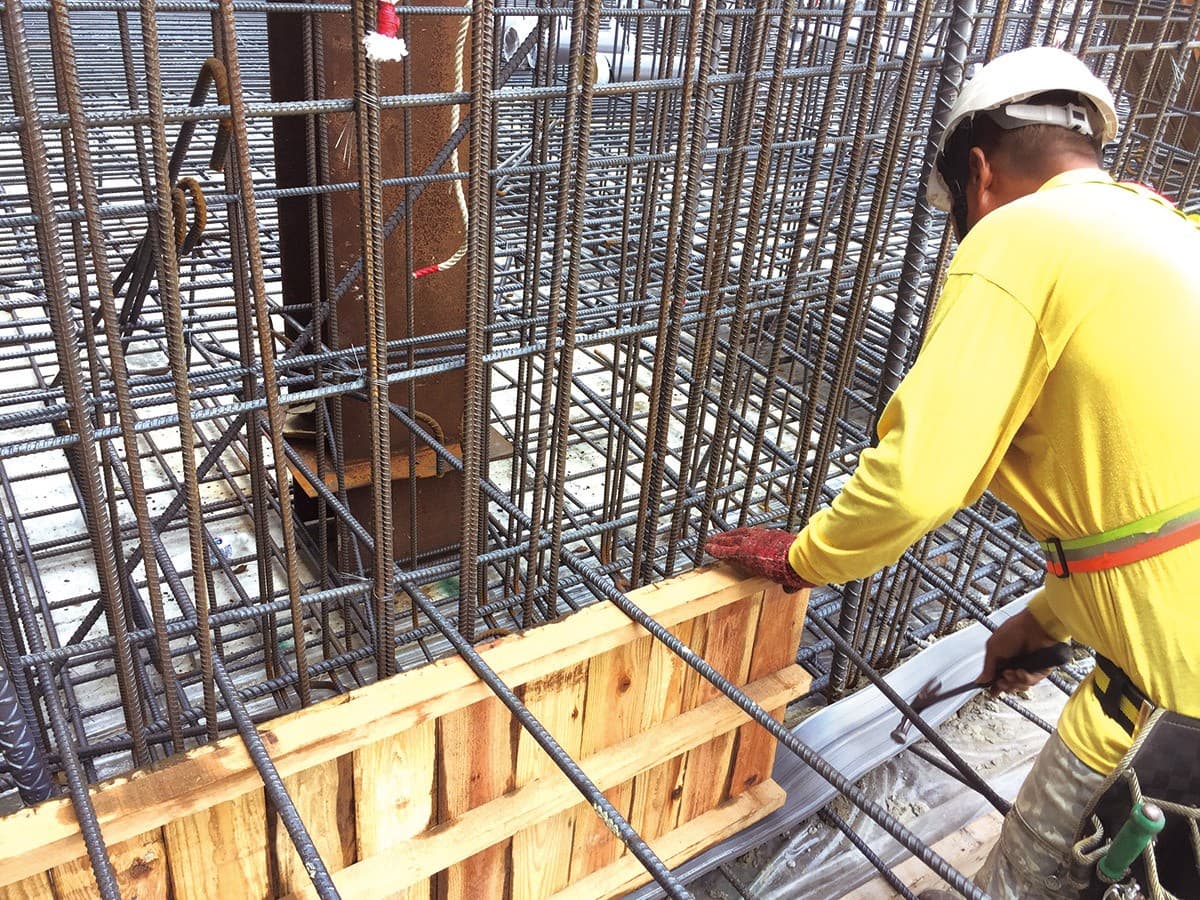

鋼筋完成後模板施作遮斷
因分區施作而產生結構冷縫,本案位於卵礫石土層孔隙大含水量較多,地下水極易滲出,規劃時利用模板材料施作結構體進出差來延長水路,再輔以斷水材料來降低滲水機率加強止水效果,減少筏基滲水情形;施作步驟如下:在PC層澆置完成及放樣後,交界處先放置透明塑膠墊來達到延長水路效果,第一區鋼筋綁紮完成後,請模板來施作遮斷方能澆置混凝土,澆置完成後遮斷模板盡速拆除並將混凝土表面清除乾淨,施作三球止水帶及膨脹型止水條後,交給第二區施作鋼筋綁紮及澆置混凝土,交界處澆置前清洗板面時,一併將交界面清洗乾淨併保持濕潤,澆置時在淋上新舊混凝土接著劑,延緩混凝土初凝時間減少乾縮現象。
C、結語
因為"夢幻誠"量體大戶數多,是公司少數大型建案,現場施工動線安排,各棟結構體施作順序地安排,塔吊如何分配使用等,諸如工程細節配合的問題,是本案工程人員的課題,在幾經長官指導利用結構體工期時間差來做分區施工計畫爭取最佳工期時間,以利達成公司年度目標。
